Eさんの会社では、コンタクトセンター業務をサービスエージェンシー(コンタクトセンター業務受託会社)Z社に外部委託しています。
《正答》 C
《解説》 業務仕様書は運用の過程で、発注元、委託先双方から変更の要請が入る可能性がある文書です。変更の場合は、業務プロセスや実績を分析し、両社で変更点について調整し、合意することが重要です。
Eさんの会社では、コンタクトセンター業務をサービスエージェンシー(コンタクトセンター業務受託会社)Z社に外部委託しています。
《正答》 B
《解説》 2分の変化でも、コンタクトセンターにおいては重大な変化です。その根本原因を分析し、改善施策を整えることが重要です。
あなたは新規にコンタクトセンターを構築するプロジェクトリーダーです。プロジェクトの最初の段階で、クライアントと業務要件について検討しています。業務要件を定義する過程で、最も優先して検討すべき項目は次のうちどれですか。
《正答》 A
《解説》 どれも重要な事項ですが、最も優先して検討すべき事項はクライアント企業が要求している業務範囲に関して理解を共有することです。
あなたは一般消費財メーカーのコンタクトセンターの企画部門に勤務しています。上長から、コスト削減、品質向上の両立を目的とした、業務の外部委託の検討を指示されています。これらの要求を充足できる適切な委託業者の選定にあたり、最も適切なものは次のうちどれですか。
《正答》 D
《解説》 オペレーター単価が安いだけではトータルコスト押さえることは難しく、適切な品質管理プロセスを実装していることが重要となります。評判や提案力だけでなく、自社のコンタクトセンター業務を委託するのに最も適切な事業者を選定するプロセスが重要です。

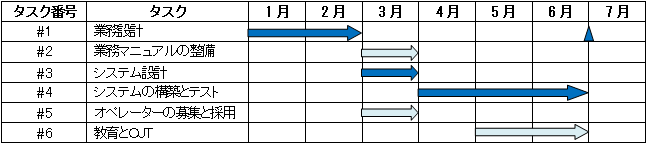

あなたは、コンタクトセンター運営組織の新規構築のプロジェクトリーダーです。クライアント組織からは、7月1日の業務開始を言明されています。主要なタスクの所要期間を計算したところ、以下のような報告がありました。
《正答》 B
《解説》 下図のように、各タスクの所要期間と、依存関係を整理すると、業務マニュアルの整備は研修とOJTの開始前に終了しておく必要があります。
この問題は、センターアーキテクト(AR)のプロジェクトマネジメント分野の設問です。コンタクトセンター構築における、プロジェクトマネジメント実施時の各タスクの依存関係とクリティカルパスに関する理解を問う問題となっております。
図のタスク#1「業務設計」と#3「システム設計」、#3「システム設計」と#4「システムの構築とテスト」は、各々前のタスクが終了しないと開始できない依存関係にあります。なおかつ#1→#3→#4はこの構築プロジェクトの所要期間を決定するクリティカルパスということになり、プロジェクトは最短でも6月末日までかかります。(少々濃いブルーの矢印になっていることに注目してください。)
#2「業務マニュアルの整備」について、その意図される範囲は本文中に明確に定義はされておりませんが、仮に#1「業務設計」が終了した後に#2「業務マニュアルの整備」に着手できる依存関係にあるとすれば、#2「業務マニュアルの整備」の終了が可能な最短時期は3月末日となります。この状態が図の状態です。また、#2「業務マニュアルの整備」は、#6「教育とOJT」の開始前に終了していなければ研修が実施できませんので、遅くとも4月30日までに終了している必要があります。#5「オペレーター募集と採用」が終了していなければ、#6「教育とOJT」は開始できません。#2も#5も#1「業務設計」が終了していなければ着手できません。このように、#1→#2→#6、および#1→#5→#6は、それぞれ依存関係にあると言えます。
しかし、#2「業務マニュアルの整備」と#5「オペレーターの募集と採用」は、実施時期をプロジェクト全体のスケジュールに影響を及ぼさない範囲で調整できる余裕の期間があります。
この問題では、その余裕期間を前述のクリティカルパスを勘案しつつ考察して回答いただくことで、コンタクトセンターにおける構築プロジェクトマネジメントに対する理解を問うことを目的としております。
以下の記述を読み、設問に答えてください
Bさんの所属する顧客サービス部では、S社の事業計画に記述されている顧客戦略を基盤として、部門としての方針を決定します。S社では、すべての業務をサービスエージェンシー(業務委託業者)に委託しています。
Bさんの部門では、現在業務委託をしているQ社のパフォーマンスに対して不満の声があります。「電話がつながりづらい」、「顧客満足度が目標を下回っているのに、改善されない」などの理由から、委託先を早急に変更すべきという方針が固まりつつあります。また、S社は、今後1年以内に、電話だけでなく、メールやSNS(ソーシャルメディア)などの媒体にも対応し、コンタクトセンターとしての一元的な対応を実現する方針があります。
S社では、業務委託先の選定を、以下のようなプロセスでおこないます。Bさんは、新規の業務受託ベンダーに委託するか、Q社へ業務委託を継続するかも含め、今回の業務委託先検討プロジェクトのリーダーとなりました。
<S社の業務委託先の選定のプロセス>
業務要件定義書の作成
↓
提案依頼書[ ① ]の作成と発行
↓
業務委託先の評価
↓
委託先の決定・契約
《正答》 電話以外を含む複数の媒体での一元的な対応の実現と顧客満足度等の指標の目標達成。(39文字)
《解説》 S社顧客サービス部の課題である、電話のつながりやすさや顧客満足度などの指標のパフォーマンス向上、および1年以内の実現を目指す方針として、ソーシャルメディアなどを含むマルチメディア/クロスメディアでの一元的な顧客対応の実現が、委託先決定においても重要な成功判断基準となります。
以下の記述を読み、設問に答えてください
Bさんの所属する顧客サービス部では、S社の事業計画に記述されている顧客戦略を基盤として、部門としての方針を決定します。S社では、すべての業務をサービスエージェンシー(業務委託業者)に委託しています。
Bさんの部門では、現在業務委託をしているQ社のパフォーマンスに対して不満の声があります。「電話がつながりづらい」、「顧客満足度が目標を下回っているのに、改善されない」などの理由から、委託先を早急に変更すべきという方針が固まりつつあります。また、S社は、今後1年以内に、電話だけでなく、メールやSNS(ソーシャルメディア)などの媒体にも対応し、コンタクトセンターとしての一元的な対応を実現する方針があります。
S社では、業務委託先の選定を、以下のようなプロセスでおこないます。Bさんは、新規の業務受託ベンダーに委託するか、Q社へ業務委託を継続するかも含め、今回の業務委託先検討プロジェクトのリーダーとなりました。
<S社の業務委託先の選定のプロセス>
業務要件定義書の作成
↓
提案依頼書[ ① ]の作成と発行
↓
業務委託先の評価
↓
委託先の決定・契約
《正答》 ① センターパフォーマンスの向上計画の提出(19文字)
② SNS等の複数媒体の対応状況や事例提出(20文字)
《解説》 現在の委託先であるQ社のパフォーマンスに対しては、S社顧客サービス部の現場から強い不満があがっています。そのため、委託を継続するためには、現在の課題に対するQ社の認識を確認し、その是正計画について確認をする必要があります。また新規委託業者の選定に当たっては、ソーシャルメディアなどの複数の媒体での対応の可否が重要な選定要素となっていることから、それらに対応が可能かどうかについても確認する必要があります。
以下の記述を読み、設問に答えてください
Bさんの所属する顧客サービス部では、S社の事業計画に記述されている顧客戦略を基盤として、部門としての方針を決定します。S社では、すべての業務をサービスエージェンシー(業務委託業者)に委託しています。
Bさんの部門では、現在業務委託をしているQ社のパフォーマンスに対して不満の声があります。「電話がつながりづらい」、「顧客満足度が目標を下回っているのに、改善されない」などの理由から、委託先を早急に変更すべきという方針が固まりつつあります。また、S社は、今後1年以内に、電話だけでなく、メールやSNS(ソーシャルメディア)などの媒体にも対応し、コンタクトセンターとしての一元的な対応を実現する方針があります。
S社では、業務委託先の選定を、以下のようなプロセスでおこないます。Bさんは、新規の業務受託ベンダーに委託するか、Q社へ業務委託を継続するかも含め、今回の業務委託先検討プロジェクトのリーダーとなりました。
<S社の業務委託先の選定のプロセス>
業務要件定義書の作成
↓
提案依頼書[ ① ]の作成と発行
↓
業務委託先の評価
↓
委託先の決定・契約
《正答》 RFP
業務要件や成功判断基準、運営条件、価格などの提案方法等、提案の仕様・日程の指定(39文字)
《解説》 RFPは「Request for Proposal」の略で、一般的にはクライアントが用意するものであり、コンタクトセンターが提案書を作成するにあたっての依頼書として作成されます。業務要件や成功判断基準、運営条件、価格の考え方、提案の方法や仕様等がRFPに盛り込むべき内容になります。
